excel中用堆积柱状图和散点图改造成甘特图
前期准备工作(包括相关工具或所使用的原料等)
电脑 excel详细的操作方法或具体步骤

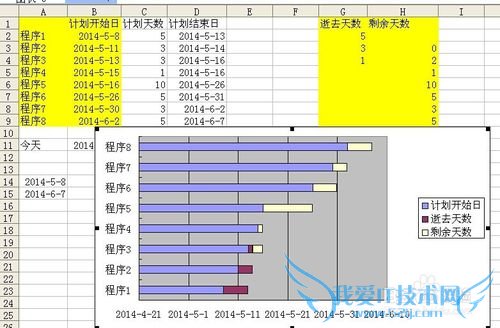

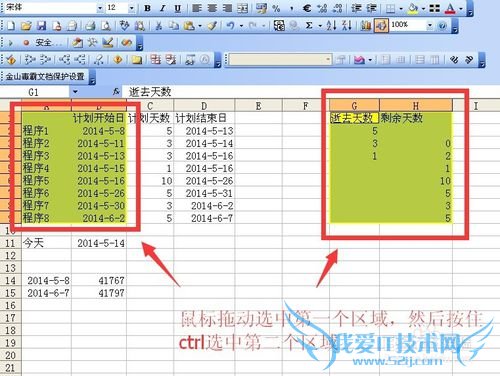

鼠标拖动选中第一个区域,然后按住ctrl选中第二个区域

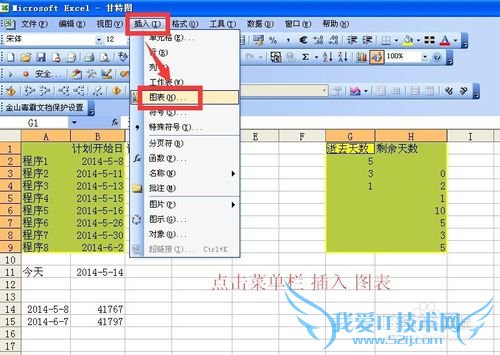

点击菜单栏 插入 图表

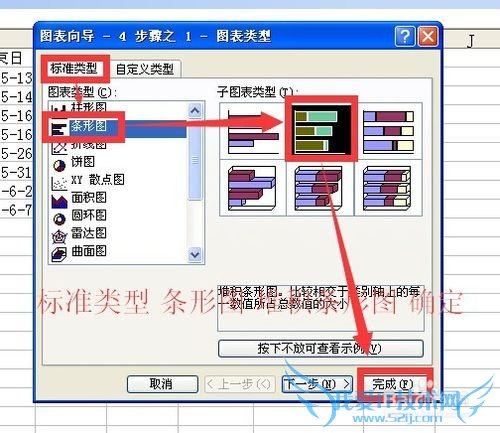

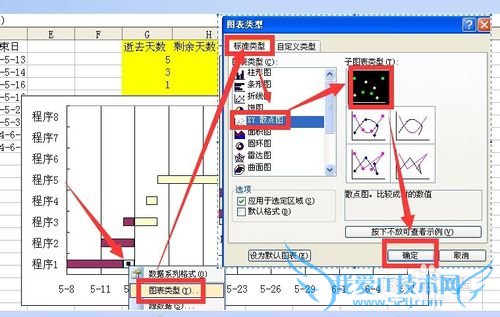

标准类型 条形图 堆积条形图 完成

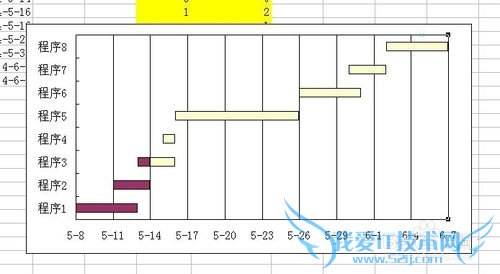

这是生成的堆积条形图

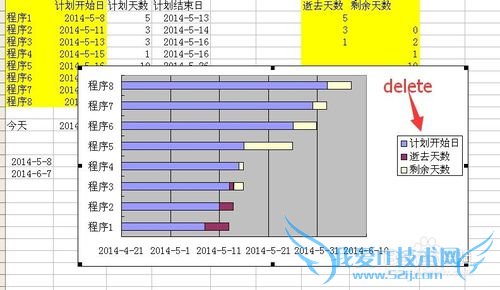

点击图例 按delete

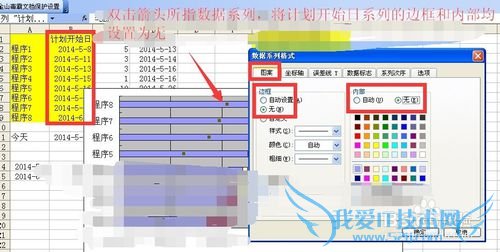

双击箭头所指数据系列,将计划开始日系列的边框和内部均设置为无

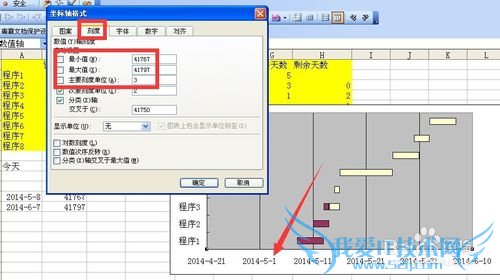

改变x轴刻度起始及单位

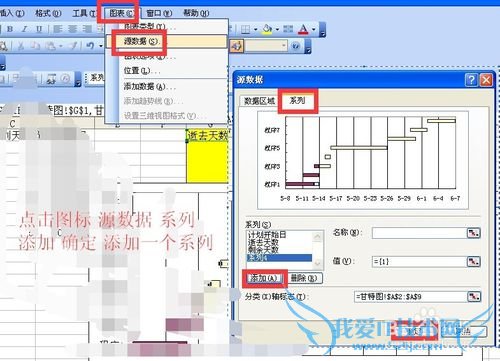

点击图标 源数据 系列
添加 确定 添加一个系列

新建的系列设置为散点图

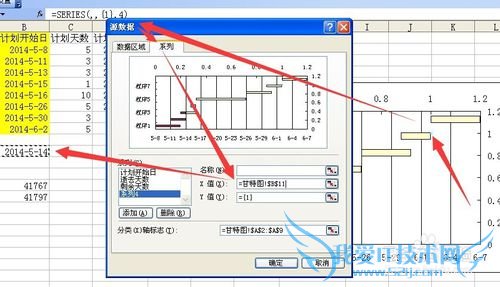

将散点图系列的x值设置为今天

隐藏当天散点图的(x次坐标轴)刻度线和标签

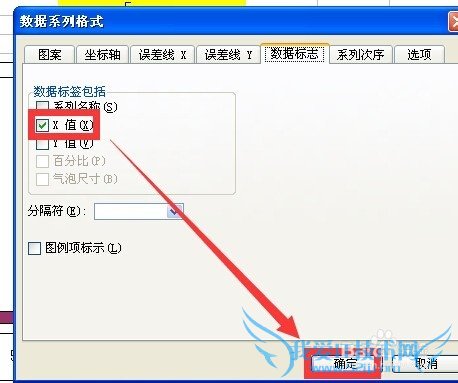

设置当天系列数据标志 并用x值表示

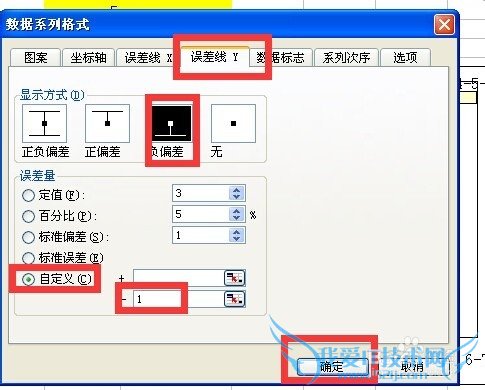

设置误差线

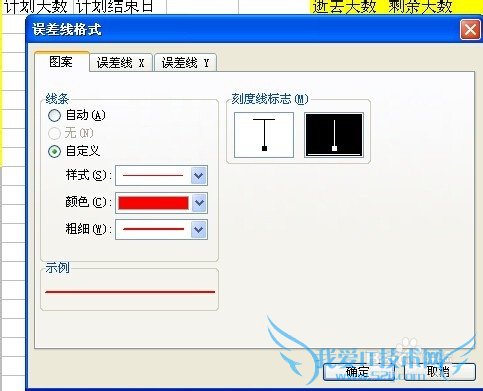

设置误差线格式

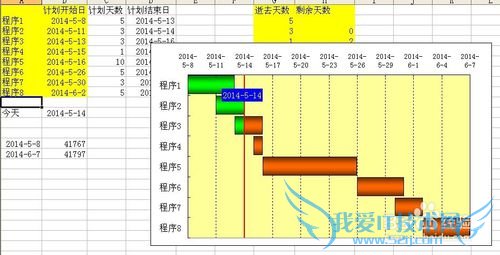

然后美化一下 这是甘特图的最终效果
